Porównanie cen jednostkowych budowy 1 km autostrad oraz dróg ekspresowych zleconych w trybie „buduj” oraz „projektuj i buduj”
Model prognostyczny cen jednostkowych
Mała szerokość pasa cen jednostkowych (rys. 5) pozwala na próbę stworzenia prognostycznego modelu, którym można by oszacować cenę budowy (wraz z projektowaniem) drogi ekspresowej o długości powyżej 7,5 km, w oparciu jedynie o długość odcinka drogi. Na podstawie wykresu z rys. 5 przyjęto model liniowy

gdzie:
C'i – prognozowana cena za cały obiekt i zlecany w trybie projektuj i buduj (D&B)
a – poszukiwany parametr modelu
Li – długość planowanego odcinka drogi ekspresowej i
b – poszukiwany parametr modelu

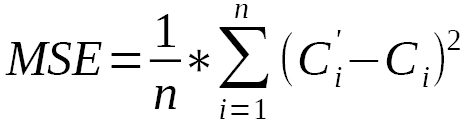

Wykorzystując dane dotyczące budowy odcinków powyżej 7,5 km (zleconych w trybie D&B), z wykorzystaniem dodatku Solver arkusza Excel minimalizowano średni błąd kwadratowy (MSE, ang. mean squared error) zdefiniowany następująco:
