Porównanie cen jednostkowych budowy 1 km autostrad oraz dróg ekspresowych zleconych w trybie „buduj” oraz „projektuj i buduj” - Strona 2 z 4 - Drogowo-Mostowy.pl

Wyszukaj w serwisie

Porównanie cen jednostkowych budowy 1 km autostrad oraz dróg ekspresowych zleconych w trybie „buduj” oraz „projektuj i buduj”

MAU_1-2_25_analizy_i_obliczenia_Hubert_Anysz_POROWNANIE_CEN_W_TRYBIE_BUDUJ_ORAZ_PROJEKTUJ-BUDUJ_RYS_4

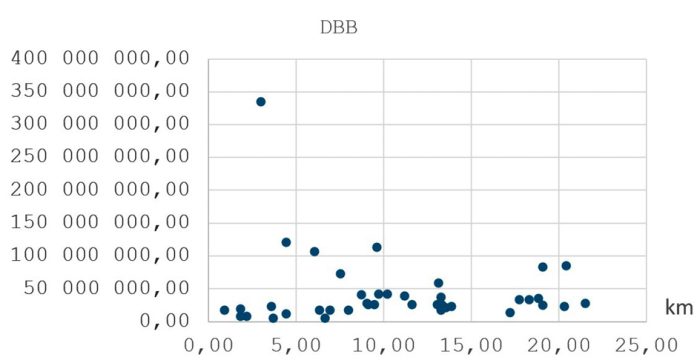

Rys. 4. Ceny 1 km zaprojektowania i wybudowania drogi ekspresowej w trybie buduj (DBB) w zależności od długości odcinka

MAU_1-2_25_analizy_i_obliczenia_Hubert_Anysz_POROWNANIE_CEN_W_TRYBIE_BUDUJ_ORAZ_PROJEKTUJ-BUDUJ_RYS_5

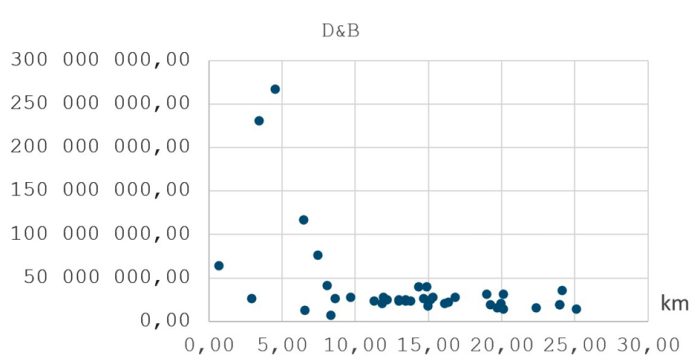

Rys. 5. Ceny jednostkowe zaprojektowania i wybudowania drogi ekspresowej w trybie projektuj i buduj (D&B) w zależności od długości odcinka

MAU_1-2_25_analizy_i_obliczenia_Hubert_Anysz_POROWNANIE_CEN_W_TRYBIE_BUDUJ_ORAZ_PROJEKTUJ-BUDUJ_RYS_6

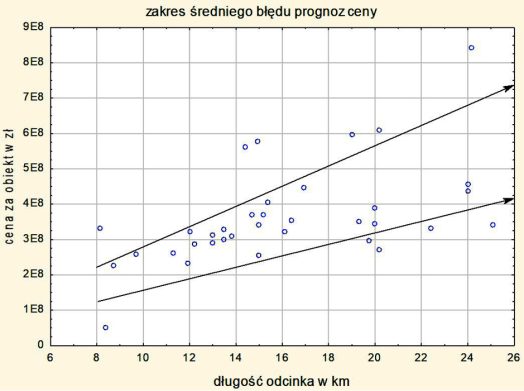

Rys. 6. Rzeczywiste ceny za odcinki dróg ekspresowych zleconych w trybie D&B wraz z obszarem prognoz cen wyznaczonym przez model i jego średni błąd względny

W takim ujęciu jeszcze bardziej widoczna jest różnica pomiędzy cenami jednostkowymi budowy dróg ekspresowych zlecanych w różnych trybach. Ceny w zleceniach typu projektuj i buduj (D&B) mają wyraźnie niższą cenę średnią (o 19,6%), niższą wartość środkową cen (o 6,6%), niższą cenę maksymalną (o 51,3%), a także dużo mniejszą zmienność cen mierzoną odchyleniem standardowym (mniejsze o 61,2%) niż w przypadku zleceń typu buduj (DBB). [...]

Ten materiał dostępny jest tylko dla użytkowników
którzy są subskrybentami naszego portalu.
Wybierz pakiet subskrypcji dla siebie
i ciesz się dostępem do bazy merytorycznej wiedzy!
Masz aktywną subskrypcję?
Nie masz jeszcze konta w serwisie? Dołącz do nas
